2015年一級建造師模擬試卷:機電工程(2)
一、單項選擇題(共20題。每題1分。每題的備選項中,只有1最符合題意)
1、儲罐充水試驗中應進行基礎沉降觀測。在罐壁下部圓周每隔1Om左右設一個觀測點,點數宜為( ?。┣也坏蒙儆?點。
A.2的倍數
B.3的倍數
C.4的倍數
D.6的倍數
2、根據《注冊建造師執業管理辦法(試行)》,下列工程中,不屬于機電工程專業建造師執業的工程是( ?。?。
A.建材工程
B.環保工程
C.凈化工程
D.港口設備安裝工程
3、工業爐窯砌筑工程工序交接證明書中,應提供爐內托磚板和錨固件的位置、尺寸及其( ?。?。
A.材質證明
B.數量
C.施工方案
D.焊接質量檢查合格證明
4、一般情況下,不合格的檢驗項目應通過對( ?。┑倪^程控制,及時發現和返工處理達到合格要求。
A.分部工程質量
B.子分部工程質量
C.分項工程質量
D.工序質量
5、下列自動化儀表取源部件中,正確的是( ?。┤≡床考?BR> A.電流
B.溫度
C.工頻試驗
D.連鎖試驗
6、《注冊建造師執業管理辦法(試行)》規定,機電工程中,冶煉專業工程范圍包括燒結球團工程、焦化工程、冶金工程、煤氣工程、建材工程和( )工程。
A.動力站安裝
B.起重設備安裝
C.工業爐窯安裝
D.制氧
7、金屬管道進行耐壓試驗時,嚴禁使試驗溫度接近金屬的( )溫度。
A.平均試驗
B.設計試驗
C.塑性轉變
D.脆性轉變
8、機電工程專業建造師執業工程范圍不包括( )。
A.鋼結構工程
B.環保工程
C.水輪機安裝工程
D.爐窯工程
9、下列汽輪機中,屬于按工作原理分類的是( ?。┢啓C。
A.沖動式
B.高壓式
C.凝汽式
D.軸流式
10、進口的渦輪流量計必須經( ?。z定合格后方能使用。
A.海關進口單位計量管理部門
B.縣級人民政府計量行政部門
C.市級人民政府計量行政部門
D.省級人民政府計量行政部門
11、 下列屬于企業C類計量器具的是( ?。?。
A.卡尺
B.塞尺
C.鋼直尺
D.溫度計
12、 管線中心定位測量中,不屬于管線主點位置的是( ?。?。
A.管線的起點
B.管線轉折點
C.管線的中點
D.管線的終點
13、 針對汽車起重機吊裝時失穩的主要原因,應采取的預防措施有嚴格機械檢查,嚴禁超載,以及( )。
A.做好吊裝受力分析與工藝計算
B.吊裝現場操作協調一致
C.打好支腿并用道木和鋼板墊實基礎,確保支腿穩定
D.對薄弱部位或桿件進行加固
14、 下列焊縫外觀檢查項目中,不須用焊接檢驗尺進行檢查測量的是( ?。?。
A.表面夾渣
B.凹陷
C.錯口
D.余高
15、 長江電纜的保護區一般為不小于線路兩側各( ?。?。
A.0.75m
B.50m
C.100m
D.3704m
16、 起重機吊裝載荷是指( ?。?。
A.吊物重量
B.吊物重量乘載荷系數
C.吊物重量加吊索及附件重量
D.吊物重量加吊索重量之和乘載荷系數
17、 臨時用電是編制臨時用電施工組織設計,還是編制安全用電技術措施和電氣防火措施,通常的根據是( ?。?。
A.最小設備容量
B.平均設備容量
C.輔助設備容量
D.設備總?cè)萘?BR> 18、 低壓外上缸組合安裝正確的過程是( ?。?BR> A.先檢查水平、垂直結合面間隙,試組合,密封焊接,正式組合
B.先試組合,以檢查水平、垂直結合面間隙,密封焊接,正式組合
C.先試組合,以檢查水平、垂直結合面間隙,正式組合,密封焊接
D.先檢查水平、垂直結合面間隙,試組合,正式組合,密封焊接
19、 自動化儀表線路敷設完畢后,應測量電纜電線的( ?。?BR> A.絕緣電阻
B.額定電流
C.擊穿電壓
D.線路電阻
20、 機電工程注冊建造師執業的工程不包括( ?。?BR> A.海洋石油工程
B.水電工程
C.制氧工程
D.建材工程
二、多項選擇題(共10題,每題2分。每題的備選項中,有2 個或2個以上符合題意。至少有1個錯項。錯選.本題不得分;少選,所選的每個選項得0.5分)
21、鋼結構制作中,鋼材的切割面或剪切面,不允許存在的缺陷有( )。
A.卷邊
B.切痕
C.裂紋
D.夾渣
E.分層
22、 根據《一級建造師(機電工程)注冊執業工程規模標準》,屬于大型工程的有( ?。?BR> A.5萬平方米消防工程
B.1000冷噸空調工程
C.1000公里輸油管道
D.年產50噸電爐工程
E.110千伏變電站工程
23、 高層住宅給水排水及室內雨落管道應在( )后,再穿外墻做出戶管道。
A.結構封頂
B.初沉降
C.室內管道安裝
D.室內管道試壓
E.室內管道防腐施工
24、 影響設備安裝精度的因素中的測量因素有( )。
A.零部件裝配精度
B.檢測人員技能水平
C.設備制造加工精度
D.設備檢測基準加工精度
E.測量儀器檢測精度
25、 下列設備中,屬于安全防范系統的入侵報警探測器有( ?。?。
A.紅外線探測器
B.感煙探測器
C.微波探測器
D.超聲波探測器
E.感溫探測器
26、 焊接采用氣體保護焊時,氣體的主要作用有( )。
A.隔離空氣中對待焊焊接熔池產生有害影響
B.對焊縫和近縫區的保護
C.提高焊縫性能
D.減少焊接產生的煙塵
E.提高焊縫抗裂性能
27、 項目部的試驗部門在質量驗收工作中的職能包括( ?。?。
A.接受試驗委托
B.出示真實可靠的試驗數據
C.提供規范的試驗報告
D.對試驗結論負責
E.選定試驗部位或樣品
28、 機電工程簽章文件中的合同管理文件包括( ?。?。
A.工程變更費用報告
B.工程分包合同
C.材料采購總計劃表
D.工程竣工報告
E.合同變更和索賠申請報告
29、 下列風管安裝要求,正確的有( ?。?。
A.輸送含有易燃易爆氣體的風管系統應有良好的接地措施
B.輸送含有易燃易爆氣體的風管系統通過生活區房間時,不應設置接口
C.輸送溫度高于70℃的空氣時,風管連接的密封材料可采用橡膠板
D.輸送產生凝結水或含蒸汽的風管,其底部不應設置拼接縫
E.輸送產生凝結水或含蒸汽的風管最低處設排液裝置
30、 管道氣壓試驗可以根據輸送介質的要求,以選用( )氣體為宜。
A.空氣
B.氮氣
C.氧氣
D.天然氣
E.CO氣
三、案例分析題(共5大題.(一)、(二)、(三)題各20分。(四)、(五)題各30分)
31、 背景資料
某安裝公司中標了某貿易中心大樓的電氣安裝工程,該工程采用以人工費為取費基數的全費用綜合單價計價。中標工程量清單如表1所示,措施項目總費用為210萬元。

合同約定:對于施工過程中發生的設計變更,合同清單中有的項目,按合同清單中的綜合單價計價,清單中沒有的采用當?shù)噩F(xiàn)行安裝工程預算定額,以定額人工費為基數,按管理費50%、利潤20%、規費21%、安全文明施工專項費9%、確定全費用綜合單價,工程所在地建安稅率3.48%

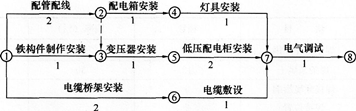

合同簽訂后,安裝公司編制了施工進度網絡計劃,并經監理工程師批準。如圖所示(單位:月)。

施工中發生了如下事件:
事件1:施工開始后遇到季節性降雨,安裝公司對已完工程采取了保護措施并發生了保護措施費用10萬元;由于地處繁華路段,安裝公司提高了安全防范等級,比常規工程增加了10萬元的防護措施費用。
事件2:施工至第2月末,建設單位發出設計變更,將原計劃由電力部門施工的高壓配電柜安裝工作改由安裝公司實施,按照施工工藝,高壓配電柜安裝工作需在變壓器安裝工作結束后開始,在低壓配電柜安裝工作開始前完成,持續時間需要1個月。高壓配電柜安裝工程直接費54000元/臺,其中人工費10000元/臺,工程量10臺。
事件3:高壓配電柜安裝完成后,安裝公司向建設單位提出承擔包括高壓試驗在內的高壓配電柜試驗和調整工作的請求,建設單位和監理單位審查后認為安裝公司未獲得許可,予以拒絕。
問題
1.安裝公司就事件1中的兩項費用向建設單位索賠,是否合理?分別說明理由。
2.計算合同總價、事件2中新增加的高壓配電柜安裝工作全費用綜合單價、設計變更后增加的工程款以及變更后的總造價。
3.按施工進度網絡計劃節點編號指出關鍵線路,計算合同工期。
4.新增加的高壓配電柜安裝工作是否影響總工期?說明理由。
5.事件3中,安裝公司從事高壓柜試驗和調整應獲得何種許可?
32、 背景資料
某電力建設工程超大和超重設備多,制造分布地域廣、運輸環節多、建設場地小、安裝均衡協調難度大,業主將該工程的設備管理工作通過招投標方式分包給一專業設備管理公司(以下簡稱設備公司)。設備安裝由一家安裝公司承擔。
該工程變壓器(運輸尺寸11.1×4.14× 4.9m)在西部地區采購,需經長江水道運抵東部某市后,再經由50km國道(含多座橋梁)方可運至施工現場。對此,設備公司做了兩項工作。首先經與設備制造商、沿途各單位聯系妥當后,根據行駛線路中的橋梁狀況等因素,進行檢測、計算和采取了相關措施;其次變壓器采用充氣方式運輸。
在主變壓器安裝過程中,安裝公司經二次搬運、吊裝、就位、吊芯檢查及干燥等工作后,對其繞組連同套管一起的直流電阻測量、極性和組別測量等進行了多項試驗,并順利完成安裝任務。
問題
1.主變壓器運輸沿途中設備公司需要與哪些單位溝通協調?
2.在主變壓器運經橋梁前,除了考慮橋梁的當時狀況外,還要考慮哪些因素?相應采取的主要措施有哪些?
3.主變壓器安裝中需要哪些特種作業人員?
4.補充主變壓器安裝試驗的內容。
33、 背景資料
某工業項目建設單位通過招標與施工單位簽訂了施工合同,主要內容包括設備基礎、設備鋼架(多層)、工藝設備、工業管道和電氣儀表安裝等。

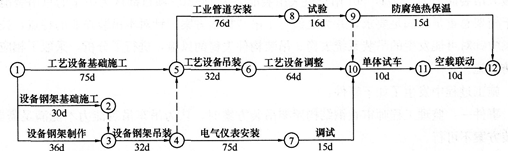

工程開工前,施工單位按合同約定向建設單位提交了施工進度計劃,如圖所示。

上述施工進度計劃中,設備鋼架吊裝和工藝設備吊裝兩項工作共用一臺塔式起重機(以下簡稱塔機),其他工作不使用塔機。經建設單位審核確認,施工單位按該進度計劃進場組織施工。
在施工過程中,由于建設單位要求變更設計圖紙,致使設備鋼架制作工作停工10天(其他工作持續時間不變),建設單位及時向施工單位發出通知,要求施工單位塔機按原計劃進場,調整進度計劃,保證該項目按原計劃工期完工。
施工單位采取措施將工藝設備調整工作的持續時間壓縮3天,得到建設單位同意。施工單位提出的費用補償要求如下,但建設單位沒有全部認可。
(1)工藝設備調整工作壓縮3天,增加趕工費10000元。
(2)塔機閑置10天損失費:1600元/天(含運行費300元/天)×10天=16000元。
(3)設備鋼架制作工作停工10天造成其他有關機械閑置、人員窩工等綜合損失費15000元。
問題
1.按節點代號表示施工進度計劃的關鍵線路。計算該計劃的總工期。
2.施工單位按原計劃安排塔機在工程開工后最早投入使用的時間是第幾天?按原計劃設備鋼架吊裝與工藝設備吊裝工作能否連續作業?說明理由。
3.說明施工單位調整方案后能保證原計劃工期不變的理由。
4.說明施工單位提出的3項費用補償要求是否合理。計算建設單位應補償施工單位的總費用。
34、
背景資料
A施工單位總承包某石油庫區改擴建工程,主要工程內容包括:(1)新建4臺50000m3浮頂油罐;(2)油庫區原有4臺10000m3拱頂油罐開罐檢查和修復;(3)罐區綜合泵站及管線;(4)建造18m跨度鋼混結構廠房和安裝1臺32t橋式起重機。A施工單位把廠房建造和橋式起重機安裝工程分包給具有相應資質的B施工單位。工程項目實施中做了以下工作:
工作一:A施工單位成立了工程項目部。項目部編制了職業健康安全技術措施計劃,制訂了風險對策和應急預案。
工作二:根據工程特點,項目部建立了消防領導小組,落實了消防責任制和責任人員,加強了防火、易燃易爆物品等的現場管理措施。
工作三:為保證庫區原有拱頂罐檢修施工安全,項目部制訂了油罐內作業安全措施。主要內容包括:
(1)關閉所有與油罐相連的可燃、有害介質管道的閥門,并在作業前進行檢查。
(2)油罐的出、入口暢通。
(3)采取自然通風,必要時強制通風。
(4)配備足夠數量的防毒面具等。
(5)油罐內作業使用電壓為36V的行燈照明,且有金屬保護罩。
工作四:B施工單位編制了32t橋式起重機安裝專項方案,由B單位技術總負責人批準后實施。
問題
1.項目部制訂的應急預案的主要內容有哪些?
2.列出現場消防管理的主要具體措施。
3.指出并糾正項目部的油罐內作業安全措施的不妥或錯誤之處,并補充遺漏的內容。
4.32t橋式起重機安裝方案的審批程序是否符合規定要求?說明理由。
35、 背景資料
A安裝工程公司承接一項煉廠罐區施工任務。工程包括新建6臺4000m3丙烷球罐和4臺4000m3丁烷球罐,施工內容有:球罐混凝土基礎工程、球罐工程包括球罐組對、焊接、檢驗試驗和丙烷球罐的整體熱處理、系統管道工程等。項目部采用散裝法組對球罐本體。在組對球罐北溫帶時,組對用臨時支架散落,造成3名員工從20m高處墜落,緊急送醫,經7個小時的搶救,仍有1名員工不治身亡。該項目部以傷員正在搶救為由,于事故發生后8個小時電話報告A公司安全生產總監。時值凌晨1點,A公司安全生產總監于早上8點上班后將事故向當?shù)厥屑壢嗣裾踩a(chǎn)監督管理部門報告。由于違反了報告規定,A公司項目部及安全生產總監受到了批評和處罰。
經過6個月的緊張施工,項目進入試壓階段。正在進行升壓作業時,技術人員趕來報告,在2個月前,設計發來了一個變更通知,要在丁烷球罐罐體上增加一個液位探測器的開孔。由于A公司項目文控員的疏忽,技術員剛收到此變更。A公司項目技術負責人指示:試壓完成后再補開此孔。監理工程師予以緊急制止。經過整改,項目部完成了合同約定的工作內容,經過自查后,向建設單位提交了竣工驗收申請報告。
問題
1.監理工程師緊急制止丁烷球罐的試壓工作是否正確?說明理由
2.國內球形罐整體熱處理一般采用什么方法?整體熱處理前的條件和工藝要點有哪些?
3.本次事故屬于什么生產安全事故等級并說明依據。上報程序為什么不正確?
4.項目部對施工中發生職業健康安全事故處理的“四不放過”原則是什么?
5.建設單位接受施工單位竣工驗收申請報告后應怎樣展開工作?
