一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個符合題意。)
1、如圖所示桁架結構,關于受力的說法中不正確的是( ?。?BR>
A.AC桿受拉力
B.CD桿受壓力
C.B支座的反力RB=1.732P
D.DE桿受壓力,且NDE=2P
2、當屋面坡度達到( )時,卷材必須采取滿粘和釘壓固定措施。
A.32
B.10%
C.15%
D.25%
3、施工現場進行一級動火作業前,應由( ?。徍伺鷾?zhǔn)。
A.安全監理工程師
B.企業安全管理部門
C.項目負責人
D.項目安全管理部門
4、永久性普通螺栓緊同應牢同、可靠,絲扣至少外露( ?。┛?。
A.1
B.2
C.3
D.4
5、天然大理石飾面板材不宜用于室內( )。
A.墻面
B.大堂地面
C.柱面
D.服務臺面
6、潮濕和易觸及帶電體場所的照明,電源電壓不得大于( ?。?。
A.12V
B.24V
C.36V
D.50V
7、按照《招標投標法》規定,招標人在對某一投標人就招標文件所提出的疑問作出進一步澄清時,須( ?。?。
A.書面通知所有的投標人
B.書面通知提出疑問的投標人
C.口頭通知提出疑問的投標人
D.口頭通知所有的投標人即可
8、對列入城建檔案館(室)接收范圍的工程,工程實施總承包管理,在竣工驗收后應由( )向當?shù)爻墙n案館(室)移交一套符合規定的工程檔案。
A.建設單位
B.監理單位
C.總承包單位
D.各單位分別
9、承重水泥攪拌樁進行強度檢驗時,應取( )后的試件。
A.21d
B.28d
C.60d
D.90d
10、下列各項中,不屬于稅金項目清單包含內容的是( )。
A.增值稅
B.營業稅
C.城市維護建設稅
D.教育費附加
11、 表示熱軋光圓鋼筋符號的為( ?。?。
A.HPB300
B.HRB335
C.HRB400
D.RRB400
12、七層住宅按建筑層數分,屬于( ?。?。
A.低層
B.高層
C.多層
D.中高層
13、 單向板短向和長向分別布置( ?。?BR> A.分布筋、受力筋
B.受力筋、分布筋
C.受力筋、箍筋
D.箍筋、受力筋
14、 關于模板拆除的說法,正確的是( ?。?。
A.底模及其支架拆除應符合設計或規范要求
B.后張法預應力構件側模宜在預應力張拉前拆除
C.后張法預應力構件底模宜在預應力張拉前拆除
D.拆模通常先拆承重部分后拆非承重部分
15、 無粘結預應力混凝土施工時,無需進行的工序是( ?。?BR> A.預留孔道和灌漿
B.預應力筋鋪設就位
C.混凝土澆筑、養護
D.預應力筋的張拉、錨固
16、 關于鋼筋代換原則的說法,正確的是( ?。?BR> A.當構件受裂縫寬度或撓度控制時,代換前后應進行裂縫寬度和撓度驗算
B.當構件配筋受強度控制時,按鋼筋代換前后面積相等的原則進行代換
C.當構件按小配筋率配筋時,按鋼筋代換前后強度相等的原則進行代換
D.同鋼號鋼筋之間的代換,按鋼筋代換前后數量相等的原則進行代換
17、 關于施工縫留置位置的說法,正確的是( ?。?BR> A.梁和吊車梁牛腿、無梁樓板柱帽的上面
B.柱留置在基礎、樓板、梁的頂面
C.有主次梁的樓板,施工縫應留置在次梁跨中1/2范圍內
D.墻留置在門洞口過梁跨中1/2范圍內,也可留在縱橫墻的交接處
18、 在預應力混凝土結構中,不允許摻用( ?。?BR> A.硫酸鹽早強劑
B.氯鹽早強劑
C.乙醇胺復合早強劑
D.三異丙醇胺早強劑
19、承受均布荷載的簡支鋼梁,其跨中撓度?=5qι4/384EI,圖中截面(2)為疊合梁,假定疊合梁上下梁間無任何約束且疊合面無摩擦力,則采用截面(1)的撓度?1和采用截面(2)的撓度?2的關系為( ?。?。

A.?2=?1
B.?2=2?1
C.?2=4?1
D.?2=8f1
20、 某商品混凝土公司性購進一批散裝水泥,按駐攪拌站監理工程師要求需進行見證取樣試驗,見證取樣每一批量不得超過( )t。
A.60
B.100
C.200
D.500
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、 大體積混凝土的澆筑方案主要有( )等方式。
A.全面分層
B.分段分層
C.斜面分層
D.豎直分層
E.交錯分層
22、 下列施工措施中,有利于大體積混凝土裂縫控制的是( ?。?。
A.選用低水化熱的水泥
B.提高水灰比
C.提高混凝土的人模溫度
D.及時對混凝土進行保溫、保濕養護
E.采用二次抹面工藝
23、混凝土的耐久性包括( )等指標。
A.抗?jié)B性
B.抗凍性
C.和易性
D.碳化
E.粘結性
24、 屬于鋼筋力學性能的指標有( )。
A.拉伸性能
B.彎曲性能
C.沖擊性能
D.焊接性能
E.疲勞性能
25、 關于模板工程的說法中正確的有( ?。?BR> A.模板安裝位置、尺寸,必須滿足圖紙要求,且應拼縫嚴密、表面平整并刷隔離劑
B.模板及其支撐拆除的順序原則為:后支先拆、先支后拆
C.施工順序為:定位放線一模板制作一模板安裝、加固一模板的清理、保養一模板驗收一模板拆除
D.模板及其支撐應具有足夠的承載能力、剛度和穩定性,能可靠地承受澆筑混凝土的重量、側壓力以及施工荷載
E.在澆筑混凝土之前,應對模板工程進行驗收。模板安裝和澆筑混凝土?xí)r,應對模板及其支撐進行觀察和維護
26、 關于施工項目招標投標的說法中正確的有( )。
A.評標委員會由招標人任意指定人員組成
B.一個承包商只能投遞一份投標文件
C.一個工程應對不同的投標單位編制不同的標底
D.招標委員會的成員中,技術、經濟等方面的專家不得少于總數的1/2
E.在招標文件要求投標文件提交的截止時間后送達的投標文件,招標人必須拒收
27、 基坑(槽)驗槽時,應重點觀察( )等部位。
A.承重墻下
B.柱基
C.橫墻下
D.墻角
E.縱橫墻交接處
28、 關于項目管理規劃的說法,正確的有( ?。?。
A.項目管理規劃是指導項目管理工作的綱領性文件
B.項目管理規劃包括項目管理規劃大綱和項目管理實施規劃
C.項目管理規劃大綱應由項目經理組織編制
D.項目管理實施規劃應由項目經理組織編制
E.項目管理實施規劃應進行跟蹤檢查和必要的調整
29、 施工過程中,施工組織設計應進行修改或補充的情況有( ?。?。
A.工程設計有重大修改
B.有關標準規范修訂和廢止
C.原審批人員發生變更
D.主要施工資源配置有重大調整
E.施工環境有重大改變
30、 下列各項中,屬于裝飾玻璃的有( ?。?。
A.釉面玻璃
B.夾絲玻璃
C.刻花玻璃
D.冰花玻璃
E.Low-E玻璃
三、案例分析題(共5題,(一)、(二)、(三)每題20分,(四)、(五)題各30分)
31、背景資料:
新建一圖書館工程,建設單位自行組織招標。招標文件規定:合格投標人為本省企業;自招標文件發出之日起15天后投標截止;投標人對招標人提出的疑問分別以書面形式回復給相應的提出疑問的投標人。建設行政主管部門評審招標文件時,認為個別條款不符合規定,經整改后進行招標。
某施工總承包單位中標,參照《建設工程施工合同(示范文本)》(GF一2013—0201)與建設單位簽訂總承包施工合同??偝邪┕ず贤屑s定當A分項工程、B分項工程實際工程量與清單工程量差異幅度在±5%以內的按清單價結算,超出幅度大于5%時按清單價的0.9倍結算,減少幅度大于5%時按清單價的1.1倍結算。合同中還約定C分項工程為建設單位指定專業分包項目。
施工總承包單位按自己企業的成本管理規定,首先進行該項目成本預測(其中:人工費287.4萬元,材料費504.5萬元,機械使用費155.3萬元,施工措施費104.2萬元,施工管理費46.2萬元,稅金30.6萬元),然后將成本預測結果下達給項目經理部進行具體施工成本管理。
分項工程A、B施工完成后,其相關參數統計如下表,造價工程師對此兩項進行價款計算。
分項工程AB
清單價(元/m3)42560
清單工程量(m3)54006200
實際工程量(m3)58005870
在C分項工程施工過程中發生了如下事件:
事件一:由于建設單位原因,導致C分項工程停工7d,專業分包單位就停工造成的損失向總承包單位提出索賠??偝邪鼏挝徽J(rèn)為由于建設單位原因造成的損失,專業分包單位應直接向建設單位提出索賠。
事件二:甲方指定專業分包單位現場管理混亂、安全管理薄弱,建設單位責令總承包單位加強管理并提出整改,總承包單位認為C分項工程施工安全管理屬專業分包單位責任,非總承包單位責任范圍。
事件三:C分項工程施工完畢并通過驗收,專業分包單位向建設單位上報C分項工程施工檔案,建設單位通知總承包單位接收??偝邪鼏挝徽J(rèn)為C分項工程屬甲方指定專業分包項目,其工程檔案應直接上報建設單位。
問題:
1.指出招標文件中的不妥之處,并分別寫出理由。
2.根據成本預測資料,計算該項目的直接成本(保留一位小數)。項目經理部的具體施工成本管理任務還應包括哪些?
3.A分項工程、B分項工程單價是否需要調整?分別列式計算A分項工程、B分項工程結算的工程價款(單位:元)。
4.指出C分項工程施工過程中發生的事件一、二、三中總承包單位說法的不妥之處,并分別寫出理由。
32、背景資料:
某教學樓工程,建筑面積1.7萬m2,地下一層,地上六層,檐高25.2m,主體為框架結構,砌筑及抹灰用砂漿采用現場拌制。施工單位進場后,項目經理組織編制了《某教學樓施工組織設計》,經批準后開始施工。在施工過程中,發生了如下事件:
事件一:根據現場條件,場區內設置了辦公區、生活區、木工加工區等生產輔助設施。臨時用水進行了設計與計算。
事件二:為了充分體現綠色施工在施工過程中的應用,項目部在臨建施工及使用方案中提出了在節能和能源利用方面的技術要點。
事件三:結構施工期間,項目有150人參與施工,項目部組織了10人的義務消防隊,樓層內配備了消防立管和消防箱,消防箱內消防水龍帶長度達20m;在臨時搭建的95m2鋼筋加工棚內配備了2只10L滅火器。
事件四:工程驗收前,相關單位對一間240m2的公共教室選取4個監測點,進行了室內環境污染物濃度的檢測,其中兩個主要指標的檢測數據如下:

事件五:建設單位在工程竣工驗收后,向備案機關提交的工程竣工驗收報告包括工程報建日期、施工許可證號、施工圖設計審查意見等內容和驗收人員簽署的竣工驗收原始文件。備案機關要求補充。
問題:
1.事件一中,《某教學樓施工組織設計》在計算臨時用水總用水量時,根據用途應考慮哪些方面的用水量?
2.事件二的臨建施工及使用方案中,在節能和能源利用方面可以提出哪些技術要點(至少列出四項)?
3.指出事件三中有哪些不要之處,并分別寫出正確方法。
4.事件四中,該房間監測點的選取數量是否合理?說明理由。該房間兩個主要指標的報告監測值為多少?分別判斷該兩項檢測指標是否合格?
5.事件五中,建設單位還應補充哪些單位簽署的質量合格文件?
33、背景資料:
某房地產開發公司與某施工單位簽訂了一份價款為5000萬元的建筑工程施工合同,合同工期為7個月。由于工程施工圖紙齊備,項目環境簡單,現場已具備施工條件,且合同工期不長,甲乙雙方協商一致,采用固定總價計價模式簽訂施工承包合同。
其中工程價款約定如下:(1)工程預付款為合同價的10%;(2)工程預付款扣回的時間及比例:自工程款(含工程預付款)支付至合同價款的60%后,開始從當月的工程款中扣回工程預付款,分兩個月等額扣回;(3)工程質量保修金為工程結算總價的5%,竣工結算時性扣留;(4)工程款按月支付,工程款達到合同總造價的90%停止支付,余款待工程結算完成并扣除保修金后性支付。
每月完成的工作量如下表:
月份3456789
實際完成工作量(萬元)
400
800
850
900
800
650
600
工程施工過程中,雙方簽訂補充協議,確定因鋼材漲價增補價差40萬元,因施工單位現場管理不力共罰款5萬元。
問題:
1.該工程采用固定總價合同模式是否妥當?寫出固定總價合同模式適用的條件?除背景材料中固定總價合同模式外,常用的合同計價模式還有哪些(至少列出三項)?
2.列式計算本工程預付款及其起扣點分別是多少萬元?工程預付款從幾月份開始起扣?
3.7、8月份開發公司應支付工程款多少萬元?截至8月末累計支付工程款多少萬元?
4.工程竣X-驗收合格后雙方辦理了工程結算。工程竣工結算之前累計支付工程款是多少萬元?本工程竣工結算是多少萬元?本工程保修金是多少萬元?(結果均保留兩位小數)
34、 背景資料:
某新建工程,建筑面積2800m2,地下一層,地上六層,框架結構,建筑總高28.5m,建設單位與施工單位簽訂了施工合同,合同約定項目施工創省級安全文明工地。施工工程中,發生了如下事件:
事件一:建設單位組織監理單位、施工單位對工程施工安全進行檢查.檢查施工單位編制的項目安全措施計劃的內容包括有:管理目標、規章制度、應急準備與響應、教育培訓。檢查組認為安全措施計劃主要內容不全,要求補充。
事件二:檢查施工現場工人宿舍室內凈高2.3m,封閉式窗戶,每個房間住20個工人,檢查組認為不符合相關要求,對此下發了整改通知單。
事件三:檢查組按安全檢查標準(JGJ 59 2011)對本次安全檢查,匯總表得分68分。
事件四:工程竣工后,出現屋頂漏水、墻面剝落等質量問題,經調查屬施工質量問題,建設單位認為還在保修期內,施工單位應免費修理,施工單位認為已通過竣工驗收并移交,不予免費修理,建設單位另請其他施工單位進行維修。
問題:
1.事件一中,安全措施計劃中還應補充哪些內容?
2.針對事件二中現場工人宿舍的問題,應如何整改?
3.建筑施工安全檢查評定結論有哪些等級?事件三中的檢查結果應評定為哪個等級?
4.事件四中,建設單位的說法是否正確?說明理由。建設單位可否另請第三方維修?說明理由。維修所發生的費用應如何承擔?
35、背景資料:
某耐火材料廠新建廠區工程,主體為一重鋼結構多層廠房,地下部分為混凝土灌注樁基礎,地上部分柱為鋼管混凝土,其他構件均為H型鋼構件,鋼構件間的連接方式主要為高強度螺栓連接。
施工過程中,發生了如下事件:
事件一:鋼構件加工過程中,駐加工廠監理發現個別構件焊接時出現咬邊,經過施工單位的科技攻關,得以解決。
事件二:鋼構件制作完成、并經檢測合格的構件所有外露部位均噴涂底漆后運至施工現場,現場尺寸校驗后進行拼裝。高強度螺栓連接時先初擰至施工扭矩的50%左右,對接合件進行校正,消除接合件的變形、錯位和錯孔后,再復擰達到緊固。高強度螺栓安裝時從中部向四周逐個進行,初擰及終擰從四周向中心進行,并保持四個方向?qū)ΨQ擰緊。監理工程師指出錯誤,責令整改。
事件三:鋼結構施工完畢,總監理工程師組織鋼結構子分部工程驗收,認為達到驗收合格的條件,同意通過驗收。
事件四:在單位工程竣工驗收通過后的第75天,施工單位將工程檔案送交當?shù)爻墙n案管理機構,被城建檔案管理機構拒絕接收。
問題:
1.試分析事件一中出現咬邊的可能原因(至少列出四項),并簡述處理方法。
2.試分析事件二中存在的不要之處,并分別寫出理由。
3.事件三中,應具備哪些條件才能通過鋼結構分部工程質量驗收?
4.事件四中,城建檔案管理機構做法是否合理?為什么?
一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個符合題意。)
1、如圖所示桁架結構,關于受力的說法中不正確的是( ?。?BR>

A.AC桿受拉力
B.CD桿受壓力
C.B支座的反力RB=1.732P
D.DE桿受壓力,且NDE=2P
2、當屋面坡度達到( )時,卷材必須采取滿粘和釘壓固定措施。
A.32
B.10%
C.15%
D.25%
3、施工現場進行一級動火作業前,應由( ?。徍伺鷾?zhǔn)。
A.安全監理工程師
B.企業安全管理部門
C.項目負責人
D.項目安全管理部門
4、永久性普通螺栓緊同應牢同、可靠,絲扣至少外露( ?。┛?。
A.1
B.2
C.3
D.4
5、天然大理石飾面板材不宜用于室內( )。
A.墻面
B.大堂地面
C.柱面
D.服務臺面
6、潮濕和易觸及帶電體場所的照明,電源電壓不得大于( ?。?。
A.12V
B.24V
C.36V
D.50V
7、按照《招標投標法》規定,招標人在對某一投標人就招標文件所提出的疑問作出進一步澄清時,須( ?。?。
A.書面通知所有的投標人
B.書面通知提出疑問的投標人
C.口頭通知提出疑問的投標人
D.口頭通知所有的投標人即可
8、對列入城建檔案館(室)接收范圍的工程,工程實施總承包管理,在竣工驗收后應由( )向當?shù)爻墙n案館(室)移交一套符合規定的工程檔案。
A.建設單位
B.監理單位
C.總承包單位
D.各單位分別
9、承重水泥攪拌樁進行強度檢驗時,應取( )后的試件。
A.21d
B.28d
C.60d
D.90d
10、下列各項中,不屬于稅金項目清單包含內容的是( )。
A.增值稅
B.營業稅
C.城市維護建設稅
D.教育費附加
11、 表示熱軋光圓鋼筋符號的為( ?。?。
A.HPB300
B.HRB335
C.HRB400
D.RRB400
12、七層住宅按建筑層數分,屬于( ?。?。
A.低層
B.高層
C.多層
D.中高層
13、 單向板短向和長向分別布置( ?。?BR> A.分布筋、受力筋
B.受力筋、分布筋
C.受力筋、箍筋
D.箍筋、受力筋
14、 關于模板拆除的說法,正確的是( ?。?。
A.底模及其支架拆除應符合設計或規范要求
B.后張法預應力構件側模宜在預應力張拉前拆除
C.后張法預應力構件底模宜在預應力張拉前拆除
D.拆模通常先拆承重部分后拆非承重部分
15、 無粘結預應力混凝土施工時,無需進行的工序是( ?。?BR> A.預留孔道和灌漿
B.預應力筋鋪設就位
C.混凝土澆筑、養護
D.預應力筋的張拉、錨固
16、 關于鋼筋代換原則的說法,正確的是( ?。?BR> A.當構件受裂縫寬度或撓度控制時,代換前后應進行裂縫寬度和撓度驗算
B.當構件配筋受強度控制時,按鋼筋代換前后面積相等的原則進行代換
C.當構件按小配筋率配筋時,按鋼筋代換前后強度相等的原則進行代換
D.同鋼號鋼筋之間的代換,按鋼筋代換前后數量相等的原則進行代換
17、 關于施工縫留置位置的說法,正確的是( ?。?BR> A.梁和吊車梁牛腿、無梁樓板柱帽的上面
B.柱留置在基礎、樓板、梁的頂面
C.有主次梁的樓板,施工縫應留置在次梁跨中1/2范圍內
D.墻留置在門洞口過梁跨中1/2范圍內,也可留在縱橫墻的交接處
18、 在預應力混凝土結構中,不允許摻用( ?。?BR> A.硫酸鹽早強劑
B.氯鹽早強劑
C.乙醇胺復合早強劑
D.三異丙醇胺早強劑

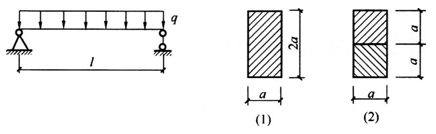

19、承受均布荷載的簡支鋼梁,其跨中撓度?=5qι4/384EI,圖中截面(2)為疊合梁,假定疊合梁上下梁間無任何約束且疊合面無摩擦力,則采用截面(1)的撓度?1和采用截面(2)的撓度?2的關系為( ?。?。

A.?2=?1
B.?2=2?1
C.?2=4?1
D.?2=8f1
20、 某商品混凝土公司性購進一批散裝水泥,按駐攪拌站監理工程師要求需進行見證取樣試驗,見證取樣每一批量不得超過( )t。
A.60
B.100
C.200
D.500
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有一個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21、 大體積混凝土的澆筑方案主要有( )等方式。
A.全面分層
B.分段分層
C.斜面分層
D.豎直分層
E.交錯分層
22、 下列施工措施中,有利于大體積混凝土裂縫控制的是( ?。?。
A.選用低水化熱的水泥
B.提高水灰比
C.提高混凝土的人模溫度
D.及時對混凝土進行保溫、保濕養護
E.采用二次抹面工藝
23、混凝土的耐久性包括( )等指標。
A.抗?jié)B性
B.抗凍性
C.和易性
D.碳化
E.粘結性
24、 屬于鋼筋力學性能的指標有( )。
A.拉伸性能
B.彎曲性能
C.沖擊性能
D.焊接性能
E.疲勞性能
25、 關于模板工程的說法中正確的有( ?。?BR> A.模板安裝位置、尺寸,必須滿足圖紙要求,且應拼縫嚴密、表面平整并刷隔離劑
B.模板及其支撐拆除的順序原則為:后支先拆、先支后拆
C.施工順序為:定位放線一模板制作一模板安裝、加固一模板的清理、保養一模板驗收一模板拆除
D.模板及其支撐應具有足夠的承載能力、剛度和穩定性,能可靠地承受澆筑混凝土的重量、側壓力以及施工荷載
E.在澆筑混凝土之前,應對模板工程進行驗收。模板安裝和澆筑混凝土?xí)r,應對模板及其支撐進行觀察和維護
26、 關于施工項目招標投標的說法中正確的有( )。
A.評標委員會由招標人任意指定人員組成
B.一個承包商只能投遞一份投標文件
C.一個工程應對不同的投標單位編制不同的標底
D.招標委員會的成員中,技術、經濟等方面的專家不得少于總數的1/2
E.在招標文件要求投標文件提交的截止時間后送達的投標文件,招標人必須拒收
27、 基坑(槽)驗槽時,應重點觀察( )等部位。
A.承重墻下
B.柱基
C.橫墻下
D.墻角
E.縱橫墻交接處
28、 關于項目管理規劃的說法,正確的有( ?。?。
A.項目管理規劃是指導項目管理工作的綱領性文件
B.項目管理規劃包括項目管理規劃大綱和項目管理實施規劃
C.項目管理規劃大綱應由項目經理組織編制
D.項目管理實施規劃應由項目經理組織編制
E.項目管理實施規劃應進行跟蹤檢查和必要的調整
29、 施工過程中,施工組織設計應進行修改或補充的情況有( ?。?。
A.工程設計有重大修改
B.有關標準規范修訂和廢止
C.原審批人員發生變更
D.主要施工資源配置有重大調整
E.施工環境有重大改變
30、 下列各項中,屬于裝飾玻璃的有( ?。?。
A.釉面玻璃
B.夾絲玻璃
C.刻花玻璃
D.冰花玻璃
E.Low-E玻璃
三、案例分析題(共5題,(一)、(二)、(三)每題20分,(四)、(五)題各30分)
31、背景資料:
新建一圖書館工程,建設單位自行組織招標。招標文件規定:合格投標人為本省企業;自招標文件發出之日起15天后投標截止;投標人對招標人提出的疑問分別以書面形式回復給相應的提出疑問的投標人。建設行政主管部門評審招標文件時,認為個別條款不符合規定,經整改后進行招標。
某施工總承包單位中標,參照《建設工程施工合同(示范文本)》(GF一2013—0201)與建設單位簽訂總承包施工合同??偝邪┕ず贤屑s定當A分項工程、B分項工程實際工程量與清單工程量差異幅度在±5%以內的按清單價結算,超出幅度大于5%時按清單價的0.9倍結算,減少幅度大于5%時按清單價的1.1倍結算。合同中還約定C分項工程為建設單位指定專業分包項目。
施工總承包單位按自己企業的成本管理規定,首先進行該項目成本預測(其中:人工費287.4萬元,材料費504.5萬元,機械使用費155.3萬元,施工措施費104.2萬元,施工管理費46.2萬元,稅金30.6萬元),然后將成本預測結果下達給項目經理部進行具體施工成本管理。
分項工程A、B施工完成后,其相關參數統計如下表,造價工程師對此兩項進行價款計算。
分項工程AB
清單價(元/m3)42560
清單工程量(m3)54006200
實際工程量(m3)58005870
在C分項工程施工過程中發生了如下事件:
事件一:由于建設單位原因,導致C分項工程停工7d,專業分包單位就停工造成的損失向總承包單位提出索賠??偝邪鼏挝徽J(rèn)為由于建設單位原因造成的損失,專業分包單位應直接向建設單位提出索賠。
事件二:甲方指定專業分包單位現場管理混亂、安全管理薄弱,建設單位責令總承包單位加強管理并提出整改,總承包單位認為C分項工程施工安全管理屬專業分包單位責任,非總承包單位責任范圍。
事件三:C分項工程施工完畢并通過驗收,專業分包單位向建設單位上報C分項工程施工檔案,建設單位通知總承包單位接收??偝邪鼏挝徽J(rèn)為C分項工程屬甲方指定專業分包項目,其工程檔案應直接上報建設單位。
問題:
1.指出招標文件中的不妥之處,并分別寫出理由。
2.根據成本預測資料,計算該項目的直接成本(保留一位小數)。項目經理部的具體施工成本管理任務還應包括哪些?
3.A分項工程、B分項工程單價是否需要調整?分別列式計算A分項工程、B分項工程結算的工程價款(單位:元)。
4.指出C分項工程施工過程中發生的事件一、二、三中總承包單位說法的不妥之處,并分別寫出理由。
32、背景資料:
某教學樓工程,建筑面積1.7萬m2,地下一層,地上六層,檐高25.2m,主體為框架結構,砌筑及抹灰用砂漿采用現場拌制。施工單位進場后,項目經理組織編制了《某教學樓施工組織設計》,經批準后開始施工。在施工過程中,發生了如下事件:
事件一:根據現場條件,場區內設置了辦公區、生活區、木工加工區等生產輔助設施。臨時用水進行了設計與計算。
事件二:為了充分體現綠色施工在施工過程中的應用,項目部在臨建施工及使用方案中提出了在節能和能源利用方面的技術要點。
事件三:結構施工期間,項目有150人參與施工,項目部組織了10人的義務消防隊,樓層內配備了消防立管和消防箱,消防箱內消防水龍帶長度達20m;在臨時搭建的95m2鋼筋加工棚內配備了2只10L滅火器。
事件四:工程驗收前,相關單位對一間240m2的公共教室選取4個監測點,進行了室內環境污染物濃度的檢測,其中兩個主要指標的檢測數據如下:

事件五:建設單位在工程竣工驗收后,向備案機關提交的工程竣工驗收報告包括工程報建日期、施工許可證號、施工圖設計審查意見等內容和驗收人員簽署的竣工驗收原始文件。備案機關要求補充。
問題:
1.事件一中,《某教學樓施工組織設計》在計算臨時用水總用水量時,根據用途應考慮哪些方面的用水量?
2.事件二的臨建施工及使用方案中,在節能和能源利用方面可以提出哪些技術要點(至少列出四項)?
3.指出事件三中有哪些不要之處,并分別寫出正確方法。
4.事件四中,該房間監測點的選取數量是否合理?說明理由。該房間兩個主要指標的報告監測值為多少?分別判斷該兩項檢測指標是否合格?
5.事件五中,建設單位還應補充哪些單位簽署的質量合格文件?
33、背景資料:
某房地產開發公司與某施工單位簽訂了一份價款為5000萬元的建筑工程施工合同,合同工期為7個月。由于工程施工圖紙齊備,項目環境簡單,現場已具備施工條件,且合同工期不長,甲乙雙方協商一致,采用固定總價計價模式簽訂施工承包合同。
其中工程價款約定如下:(1)工程預付款為合同價的10%;(2)工程預付款扣回的時間及比例:自工程款(含工程預付款)支付至合同價款的60%后,開始從當月的工程款中扣回工程預付款,分兩個月等額扣回;(3)工程質量保修金為工程結算總價的5%,竣工結算時性扣留;(4)工程款按月支付,工程款達到合同總造價的90%停止支付,余款待工程結算完成并扣除保修金后性支付。
每月完成的工作量如下表:
月份3456789
實際完成工作量(萬元)
400
800
850
900
800
650
600
工程施工過程中,雙方簽訂補充協議,確定因鋼材漲價增補價差40萬元,因施工單位現場管理不力共罰款5萬元。
問題:
1.該工程采用固定總價合同模式是否妥當?寫出固定總價合同模式適用的條件?除背景材料中固定總價合同模式外,常用的合同計價模式還有哪些(至少列出三項)?
2.列式計算本工程預付款及其起扣點分別是多少萬元?工程預付款從幾月份開始起扣?
3.7、8月份開發公司應支付工程款多少萬元?截至8月末累計支付工程款多少萬元?
4.工程竣X-驗收合格后雙方辦理了工程結算。工程竣工結算之前累計支付工程款是多少萬元?本工程竣工結算是多少萬元?本工程保修金是多少萬元?(結果均保留兩位小數)
34、 背景資料:
某新建工程,建筑面積2800m2,地下一層,地上六層,框架結構,建筑總高28.5m,建設單位與施工單位簽訂了施工合同,合同約定項目施工創省級安全文明工地。施工工程中,發生了如下事件:
事件一:建設單位組織監理單位、施工單位對工程施工安全進行檢查.檢查施工單位編制的項目安全措施計劃的內容包括有:管理目標、規章制度、應急準備與響應、教育培訓。檢查組認為安全措施計劃主要內容不全,要求補充。
事件二:檢查施工現場工人宿舍室內凈高2.3m,封閉式窗戶,每個房間住20個工人,檢查組認為不符合相關要求,對此下發了整改通知單。
事件三:檢查組按安全檢查標準(JGJ 59 2011)對本次安全檢查,匯總表得分68分。
事件四:工程竣工后,出現屋頂漏水、墻面剝落等質量問題,經調查屬施工質量問題,建設單位認為還在保修期內,施工單位應免費修理,施工單位認為已通過竣工驗收并移交,不予免費修理,建設單位另請其他施工單位進行維修。
問題:
1.事件一中,安全措施計劃中還應補充哪些內容?
2.針對事件二中現場工人宿舍的問題,應如何整改?
3.建筑施工安全檢查評定結論有哪些等級?事件三中的檢查結果應評定為哪個等級?
4.事件四中,建設單位的說法是否正確?說明理由。建設單位可否另請第三方維修?說明理由。維修所發生的費用應如何承擔?
35、背景資料:
某耐火材料廠新建廠區工程,主體為一重鋼結構多層廠房,地下部分為混凝土灌注樁基礎,地上部分柱為鋼管混凝土,其他構件均為H型鋼構件,鋼構件間的連接方式主要為高強度螺栓連接。
施工過程中,發生了如下事件:
事件一:鋼構件加工過程中,駐加工廠監理發現個別構件焊接時出現咬邊,經過施工單位的科技攻關,得以解決。
事件二:鋼構件制作完成、并經檢測合格的構件所有外露部位均噴涂底漆后運至施工現場,現場尺寸校驗后進行拼裝。高強度螺栓連接時先初擰至施工扭矩的50%左右,對接合件進行校正,消除接合件的變形、錯位和錯孔后,再復擰達到緊固。高強度螺栓安裝時從中部向四周逐個進行,初擰及終擰從四周向中心進行,并保持四個方向?qū)ΨQ擰緊。監理工程師指出錯誤,責令整改。
事件三:鋼結構施工完畢,總監理工程師組織鋼結構子分部工程驗收,認為達到驗收合格的條件,同意通過驗收。
事件四:在單位工程竣工驗收通過后的第75天,施工單位將工程檔案送交當?shù)爻墙n案管理機構,被城建檔案管理機構拒絕接收。
問題:
1.試分析事件一中出現咬邊的可能原因(至少列出四項),并簡述處理方法。
2.試分析事件二中存在的不要之處,并分別寫出理由。
3.事件三中,應具備哪些條件才能通過鋼結構分部工程質量驗收?
4.事件四中,城建檔案管理機構做法是否合理?為什么?
