案例一
某建筑施工單位在新建辦公樓工程前,按《建筑施工組織設計規范》(GB/T50502-2209)規定的單位工程施工組織設計應包含的各項基本內容,編制了本工程的施工組織設計,經相應人員審批后報監理機構,在總監理工程師審批簽字后按此組織施工。

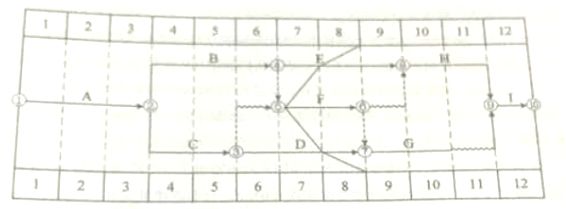

在施工組織設計中,施工進度計劃以時標網絡圖(時間單位:月)形式表示。在第8個月末,施工單位對現場實際進度進行檢查,并在時標網絡圖中繪制了實際進度前鋒線,如下圖所示:

針對檢查中所發現實際進度與計劃進度不符的情況。施工單位均在規定時限內提出索賠意向通知,并在監理機構同意的時間內上報了相應的工期索賠資料。經監理工程師核實,工序E的進度偏差是因為建設單位供應材料原因所導致,工序F的進度偏差是因為當?shù)卣钚酝9е?,工序D的進度偏差是因為工人返鄉農忙原因上述情況,監理工程師對三項工期索賠分別予以批復。
問題:
1.【題干】本單位的施工組織設計中應包含哪些基本內容?
【答案】
(1)編制依據;
(2)工程概況;
(3)施工部署;
(4)施工進度計劃;
(5)施工準備與資源配置計劃;
(6)主要施工方法;
(7)施工現場平面布置;
(8)主要施工管理計劃。
【解析】
【考點】單位工程施工組織設計
2.【題干】施工單位哪些人員具備審批單位工程施工組織設計的資格?
【答案】施工單位技術負責人或其授權的技術人員
(上級承包單位技術負責人或其授權人)
【解析】
【考點】單位工程施工組織設計
3.【題干】寫出網絡圖中前鋒線所涉及各工序的實際進度偏差情況:如后續工作仍按原計劃的速度進行,本工程的實際完工工期是多少個月?
【答案】
E 工作延后了一個月;
F 工作延后了兩個月;
D 工作延后了一個月。
如后續工作仍按原計劃的速度進行,本工程的實際完工工期是13個月。
【解析】
【考點】建筑工程施工進度管理
4.【題干】針對工序E.工序F、工序D,分別判斷施工單位上報的三項工期索賠是否成立,并說明相應的理由。
【答案】
(1)E 可以索賠 1 個月工期。
理由:由于是建設單位供應材料原因所導致延誤工期,理應索賠,而且 E 工作在關鍵線路上總時差為0,所以索賠工期 1 個月。
(2)F 可以索賠 1 個月工期。
理由:由于是當?shù)卣钚酝9е?,屬于建設施工雙方都不想發生的事,為不可抗力,且工作 F 的總時差為 1,F(xiàn)延誤 2 個月,2-1=1,可以順延1個月
(3)工序 D 不能索賠工期。
理由:由于是工人返鄉農忙導致施工延誤,屬于施工單位原因,沒有安排好施工部署,所以不能索賠。
【解析】
【考點】建筑工程施工進度管理
